Технологічна карта випробування ізольованих оперативних штанг та штанг переносних заземлень
Періодичне випробування електричної міцності ізоляції оперативних штанг та штанг переносних заземлень до 35 кВ. Виконує ЕТЛ ЦЕК — атестована Держенергонаглядом до 35 кВ (окремі роботи — до 150 кВ).
Нормативна база
- СОУ-Н ЕЕ 20.302:2020 — норми випробування електрообладнання
- НПАОП 40.1-1.07-01 — правила експлуатації електрозахисних засобів
Покрокова методика

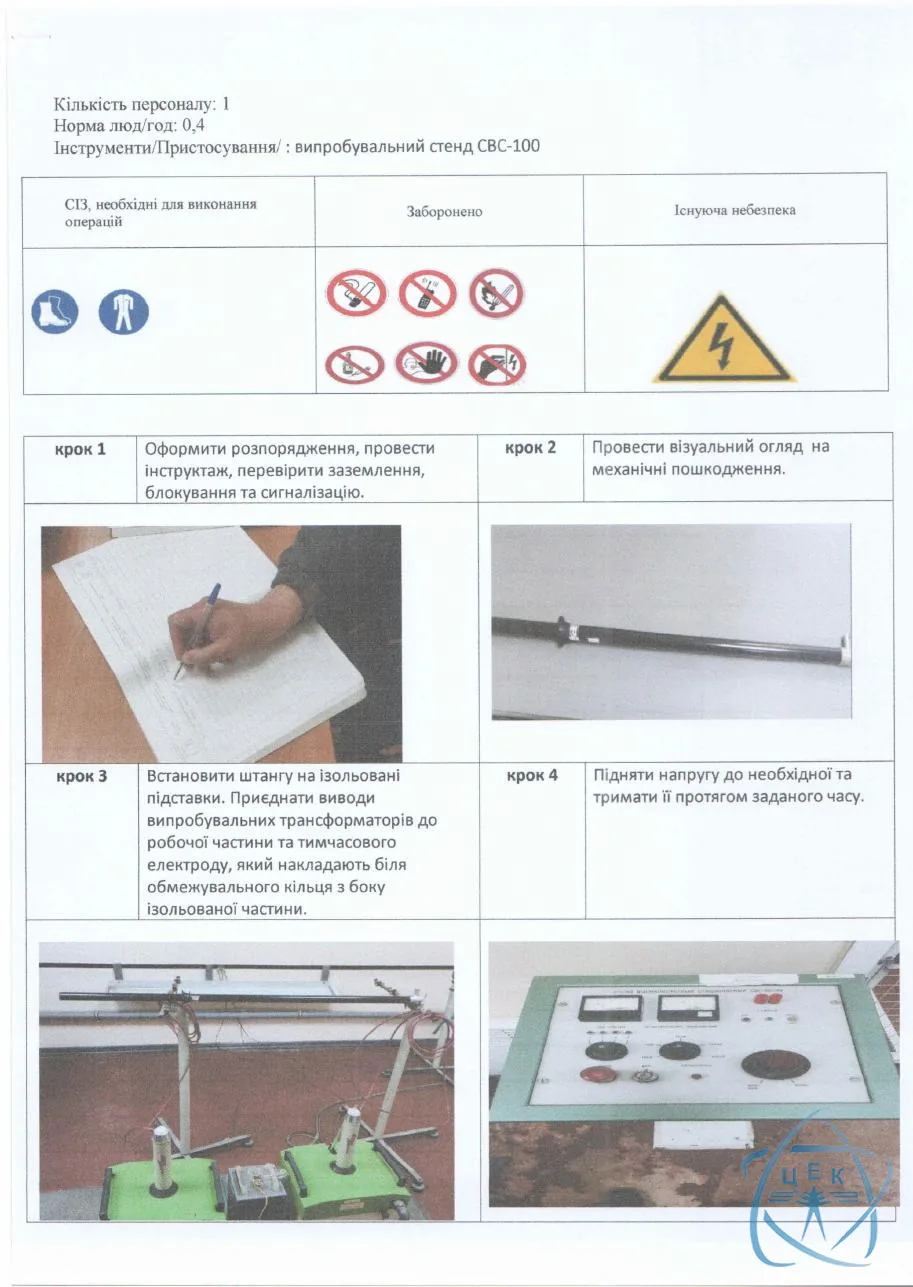

Крок 1. Підготовка
Оформити розпорядження, провести інструктаж, перевірити заземлення, блокування та сигналізацію стенду СВС-100.
Крок 2. Візуальний огляд
Перевірити штангу на відсутність механічних пошкоджень, тріщин, сколів лакового покриття.
Крок 3. Установка на стенд
Встановити штангу на ізольовані підставки. Приєднати виводи випробувальних трансформаторів до робочої частини та тимчасового електроду, який накладають біля обмежувального кільця з боку ізольованої частини.
Крок 4. Підняття напруги
Плавно підняти випробувальну напругу до 3-кратної лінійної (але не нижче 40 кВ) і витримати 5 хв.
Крок 5. Зняття напруги
Плавно зняти напругу, вимкнути установку.
Крок 6. Маркування
Нанести штамп з датою і терміном наступного випробування.
Замовте випробування оперативних штанг у ЕТЛ ЦЕК — виїзд бригади по Дніпропетровській області.
ЕТЛ ЦЕК · виїзд по Дніпру за 24 годиниРезультат і періодичність
ЕТЛ ЦЕК видає протокол та штамп. Періодичність — 1 раз на 24 місяці для оперативних штанг, 1 раз на 24 місяці для штанг переносних заземлень.
Замовте випробування в ЕТЛ ЦЕК — 2026
Атестована лабораторія до 35 кВ (окремі роботи — до 150 кВ) · Дніпро, Дніпропетровська, Запорізька, Харківська обл. та вся Україна
Свідоцтво №16.07.2025-1, чинне до 16.07.2028 · повірені сертифіковані прилади
📞 +38 (067) 676-21-97 Call-центр: 0-800-30-00-15 ✉ poslugy@cek.dp.ua
